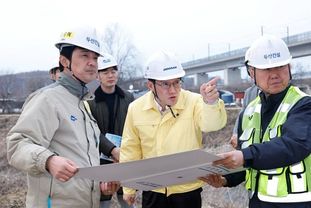

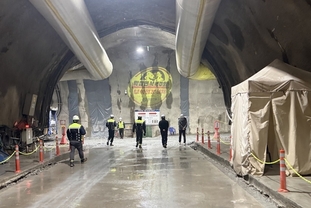

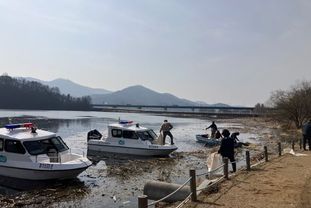

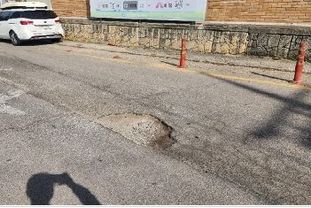

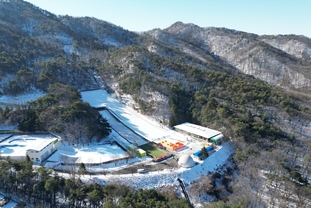

경기도, 작년 호우피해 가평·포천 재해복구 우기 전 준공에 총력
4월 3일 기준 공사착공률 83.1% 달성. 패스트트랙 가동으로 신속 복구 추진

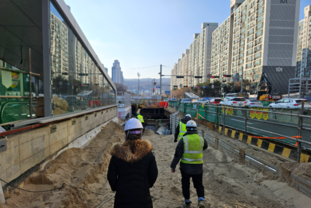

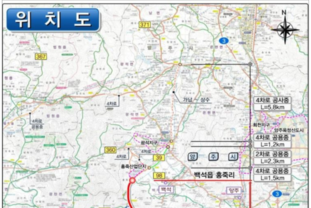

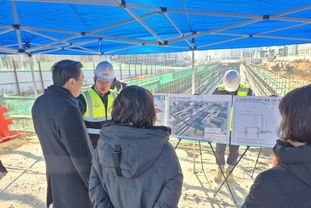

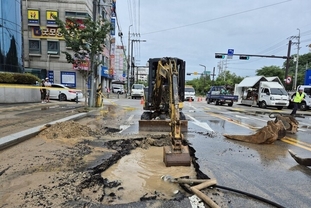

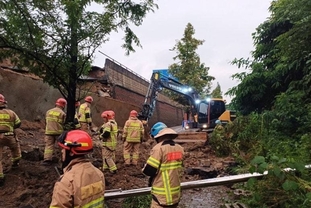

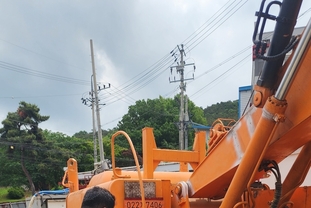

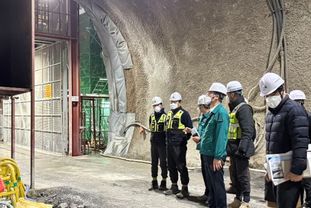

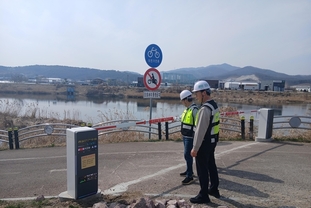

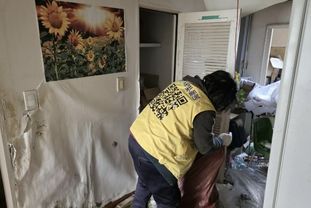

[정도일보 김제영 기자] 경기도가 여름철 우기에 대비해 작년 호우 피해가 큰 가평과 포천지역의 재해복구 준공 목표를 당초 계획보다 14.9%p 높인 98.8%로 설정하는 등 총력을 다하고 있다고 5일 밝혔다. 도는 현재 진행 중인 가평·포천 재해복구 사업 총 510건에 대해 예산 교부를 모두 마치고, 오는 6월 15일 전까지 주요 공정을 마무리하기 위해 행정력을 집중하고 있다. 그간 장마철마다 반복됐던 행정절차 지연 문제를 해결하기 위해, 도는 ‘재해복구사업 패스트트랙’을 운영하며 계약심사 및 사전심사 기간을 대폭 단축해 조기 착공을 유도해 왔다. 실제로 도 사전심의 대상 14건 중 9건에 대한 심의를 마쳤으며, 가평 30건과 포천 10건 등 총 40건의 도 계약심사를 신속히 완료해 빠른 복구가 진행되도록 했다. 3일 기준 추진 현황을 살펴보면, 전체 510건 중 72건이 준공됐으며 426건은 공사, 12건은 설계 단계에 있다. 특히 공사착공률은 전주 대비 7.5%p 상승한 83.1%를 기록하며 속도를 내고 있다. 재정 지원 측면에서도 도비 333억 원을 전액 교부한 것은 물론, 행정안전부와의 긴급 협의를 통해 확보한 국비 864억 원도 지난 1월 23일자로
